500千伏埇橋變擴建工程一期進入沖刺階段

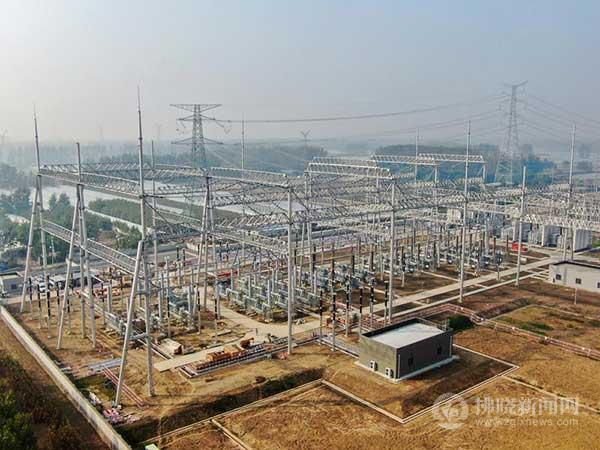

500千伏埇橋變電站擴建施工現場航拍。
拂曉新聞網--拂曉報訊(通訊員 單軍 趙軍超 趙悅) 近日,在500千伏埇橋變電站擴建工程現場,國網宿州供電公司的27名檢修人員正井然有序開展作業。這是該站屬地化后首次開展500千伏大型綜合性檢修工作。
500千伏埇橋變電站位于埇橋區永安鎮,是我市重要樞紐變電站,承擔著5座220千伏變電站電源點的重任。500千伏埇橋變電站擴建工程涉及新增1個完整串和1個不完整串,包含15臺開關、24只高壓套管、30只流變、48個氣室及21套保測裝置的安裝調試等工作,全程跨度199天。一期工程計劃10月底前完成,目前已進入沖刺階段,國網宿州供電公司正搶抓工期,穩步推進工程建設。

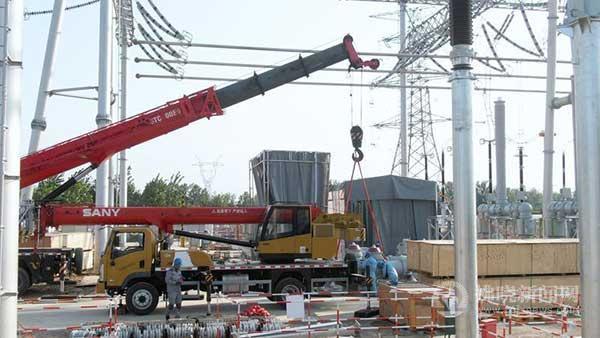

在500千伏埇橋變電站擴建施工現場,工作人員使用吊車安裝設備。
正式檢修前,國網宿州供電公司與省送變電公司等單位多次開展檢修工作協調會,組織相關專業人員累計開展勘查8次,方案審核及工程討論會6次,根據現場實際制訂詳細工作方案,落實人員責任、細化任務分解、固化時間節點、優化作業流程,將標準化執行到每一項工序中。
“此次擴建工作面臨高空作業、近電作業、氣室環境管控等多重考驗。我們制訂管控方案,嚴抓現場作業關鍵環節,讓設備檢修管得嚴、做得穩、控得住?!爆F(xiàn)場工作相關負責人說。
